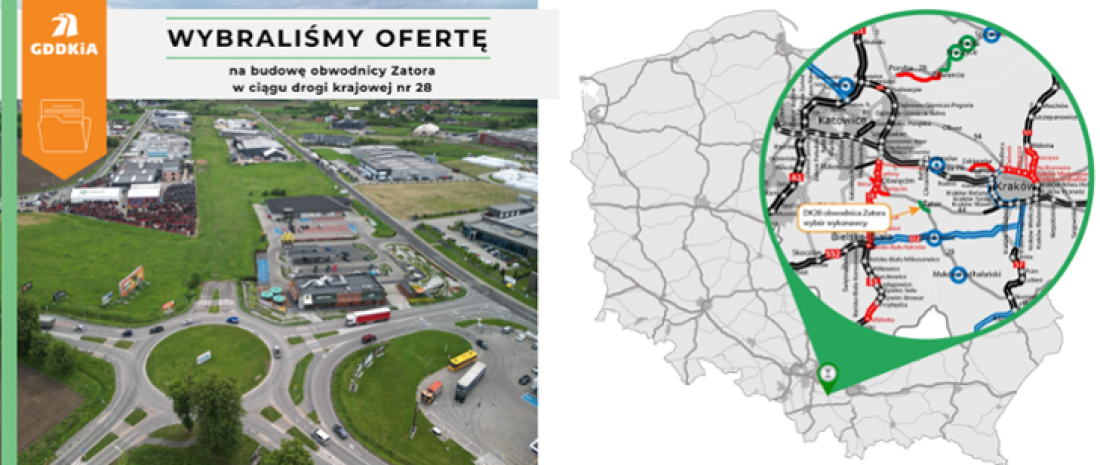

Rozstrzygnięto przetarg. Obwodnica Zatora z wykonawcą! DK28, DK44 i DW781.
Firma Skanska za 78,6 mln zł zbuduje 2,1 km nowej drogi krajowej nr 28, która od południowego zachodu ominie to małopolskie miasto. Wykonawca został wybrany w trybie dialogu konkurencyjnego. Zastosowaliśmy tę niecodzienną procedurę z uwagi na innowacyjny charakter inwestycji wykorzystującej metodykę BIM (ang. Building Information Modeling).

Troje zainteresowanych

Swoje oferty złożyły trzy firmy, które zostały wyłonione w pierwszym etapie dialogu konkurencyjnego.  Ocenialiśmy je zgodnie z następującymi kryteriami:

  • zastosowany zakres BIM – 40 pkt, 
  • cena – 35 pkt, 
  • przedłużenie okresu gwarancji jakości – 20 pkt, 
  • zagospodarowanie na placu budowy destruktu asfaltowego – 5 pkt. 

Punktacja przedstawia się następująco:



Wykonawca  Zakres BIM   Cena  Przedłużenie gwarancji  Zagospodarowanie destruktu  RAZEM
Mostostal Warszawa  10  35  20   5  70
Skanska  35  30  20   5  90
konsorcjum Strabag Infrastruktura Południe (lider) i Strabag  29  30,94  20   5  84,94



Czym jest BIM

Obwodnica Zatora będzie realizowana w nowatorski sposób. Zastosujemy metodykę BIM, czyli zarządzanie informacją, w którym od projektu przez realizację po odbiór prac, a następnie utrzymanie i zarządzanie obiektu, wykorzystuje się wspólne środowisko danych (komplet informacji zgromadzony w jednym miejscu) oraz trójwymiarowe, cyfrowe modele obiektów budowlanych. BIM to metodyka, która zyskuje coraz większą popularność na świecie. 



Dziś przedsięwzięcia budowlane są coraz nowocześniejsze, a przez to stają się coraz bardziej skomplikowane. Rośnie zakres informacji, które są niezbędne do odpowiedniego przygotowania, zaprojektowania, wybudowania, a następnie zarządzania i utrzymania danego obiektu, np. budynku lub drogi.  



Do pilotażowego wdrożenia BIM wybrano budowę obwodnicy Zatora jako inwestycję reprezentatywną dla zadań realizowanych przez GDDKiA. Biegnie nowym śladem i obejmuje szeroki zakres robót – drogowe, mostowe i instalacyjne (wodne, kanalizacyjne, gazowe, elektroenergetyczne i teletechniczne).   



Dialog konkurencyjny

Wykonawcę budowy wybraliśmy nie poprzez stosowany zwykle w takich sytuacjach przetarg nieograniczony, ale w innym trybie przewidzianym w ustawie Prawo zamówień publicznych – dialogu konkurencyjnym. W pierwszym etapie tej procedury zgłosiło się do nas sześć firm. Spośród nich wybraliśmy trzy, z którymi prowadziliśmy zasadniczy dialog. 



Celem tej procedury było wspólne wypracowanie założeń opisu przedmiotu zamówienia i warunków realizacji kontraktu w zakresie obszaru BIM. Chcieliśmy, żeby przedstawiciele wykonawców mieli wpływ na kształt kontraktu, który będą potem realizować. Pracowaliśmy nad uproszczeniem i automatyzacją niektórych procedur kontraktowych, żeby usprawnić przepływ informacji. Dzięki BIM chcemy nimi skutecznie zarządzać. 



Z wykonawcami spotykaliśmy się w czterech turach. Podczas trzech pierwszych rozmawialiśmy osobno z każdą firmą o jej doświadczeniach związanych z BIM, korzyściach, jakie stosowanie tej metodyki przynosi na budowie, oraz rozwiązaniach możliwych do wprowadzenia na naszym kontrakcie. W czasie ostatniej tury przedstawiliśmy wszystkim wykonawcom nasz pomysł na BIM, wypracowany na podstawie wcześniejszych rozmów i zaproponowaliśmy założenia przyszłego kontraktu związane z BIM. To właśnie czwarta tura była czasem podsumowań i ostatnich uwag, które wpłynęły na ostateczny kształt dokumentów. 



Budowa obwodnicy Zatora będzie także pierwszą drogową inwestycją w małopolskim oddziale GDDKiA, w której zostanie zastosowany Elektroniczny Dziennik Budowy. Założeniem kontraktu jest wyeliminowanie wszędzie tam, gdzie jest to możliwe, dokumentacji papierowej. 



Wszyscy wykonawcy bardzo zaangażowali się w przygotowanie założeń innowacyjnej inwestycji. Spotykając się, każdy, zarówno przedstawiciele branży budowlanej, jak i drogowcy z GDDKiA, miał poczucie, że uczestniczy w przygotowaniu rozwiązania, które ma szanse zmienić sposób realizacji inwestycji drogowych w naszym kraju. Dziękujemy wszystkim firmom za to podejście i gotowość do dzielenia się swoimi doświadczeniami. 



Obwodnica Zatora  

Nowa droga będzie miała 2,1 km długości i ominie centrum miasta po jego zachodniej stronie. Będzie przebiegać od ronda na skrzyżowaniu DK44 i DW781 (ul. 1-go Maja) do stacji paliw przy DK28 (ul. Wadowicka). Odcinek będzie drogą jednojezdniową klasy GP (główna ruchu przyspieszonego), z jednym pasem ruchu w każdym kierunku. W ramach inwestycji zostaną rozbudowane fragmenty ul. Wadowickiej (DK28), ul. Gen. Sikorskiego (DW781), ul. Bugajskiej (droga powiatowa) oraz ul. Jana Pawła II i ul. Hallera (drogi gminne). Dodatkowo powstaną też nowe drogi gminne, służące do obsługi komunikacyjnej przyległego terenu. Zostanie również przebudowana infrastruktura techniczna (wodna, kanalizacyjna, gazowa, elektroenergetyczna i teletechniczna), kolidująca z inwestycją.   



Mieszkańcy będą mogli korzystać z dwóch przejść podziemnych pod nową drogą, którymi będzie poprowadzony ruch pieszy i rowerowy. Inwestycja została zaprojektowana tak, by zminimalizować jej wpływ na środowisko. Przewidziano jedno przejście i trzy przepusty dla zwierząt. Powstaną dwa stawy kompensacyjne (sztuczne mokradła dla zwierząt) i ekrany akustyczne.    



RPBDK

Droga powstanie w ramach Rządowego Programu Budowy Dróg Krajowych do 2030 r. (z perspektywą do 2033 r.). Przewidywany czas budowy to lata 2025-2027.



źródło/foto: GDDKiA.
