Dodano dnia 19.02.2016, 11:51

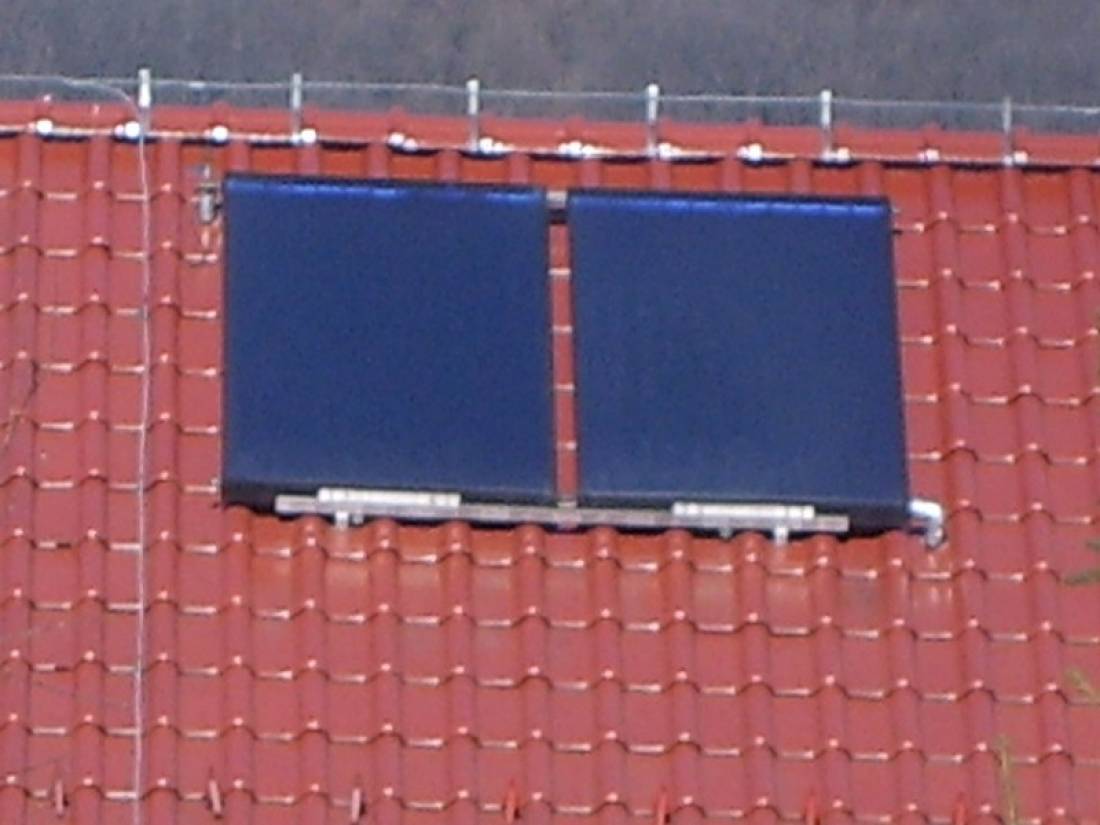

Od poniedziałku rusza montaż solarów
Już za kilka dni rozpoczynają się roboty związane z montażem instalacji solarnych dla 564 rodzin z terenu Powiatu Suskiego. Przedstawiamy harmonogram robót.
Lubię to
Zgodnie z podpisaną umową, za kwotę 7 035 966 zł firma Energia Polska SA wykona w terminie do 27.10.2016 r. instalacje solarne dla 564 rodzin z terenu Powiatu Suskiego wraz z zdalnym systemem monitoringu obejmującym 40 instalacji.
Szwajcarsko Polski Program Współpracy i Narodowy Fundusz Ochrony Środowiska i Gospodarki Wodnej w Warszawie pokryją 85 % kosztów w formie dotacji.
Wykonawca otrzymał dane kontaktowe (telefony, adresy) umożliwiające kontakt z uczestnikami projektu.
Wykonawca przed rozpoczęciem montażu będzie kontaktował się telefonicznie celem potwierdzenia daty montażu.
Poniżej przedstawiamy harmonogram robót przedstawiony przez Wykonawcę:
-
Instalacje objęte monitoringiem od 4.03.2016 – 24.06.2016r.
-
Gmina Maków Podhalański od 22.02.2016 do 31.03.2016 r.
-
Miasto Jordanów od 4.04.2016 do 19.04.2016
-
Sucha Beskidzka od 19.04.2016 do 13.05.2016
-
Stryszawa od 16.05.2016 do 3.06.2016
-
Zembrzyce od 3.06.2016 do 10.06.2016
-
Budzów od 10.06.2016 do 27.06.2016
-
Gmina Jordanów od 27.06.2016 -18.07.2016
-
Bystra Sidzina od 19.07.2016 – 27.07.2016
-
Zawoja 27.07.2016 – 11.08.2016
